模板工程施工质量标准化做法,我只想说“漂亮”!

作者: 消防改造安装 时间:2020-07-16 06:14:44 来源:http://www.zmjaxf.com/
摘要:第一节 墙柱模板:放线 1、由专业测量员测放控制线,并经相关人员复核。 2、根据控制线放出200mm模板控制线。 3、最后放出模板定位线。 4、离转角100mm弹大角垂直控制线。 第一节 墙...

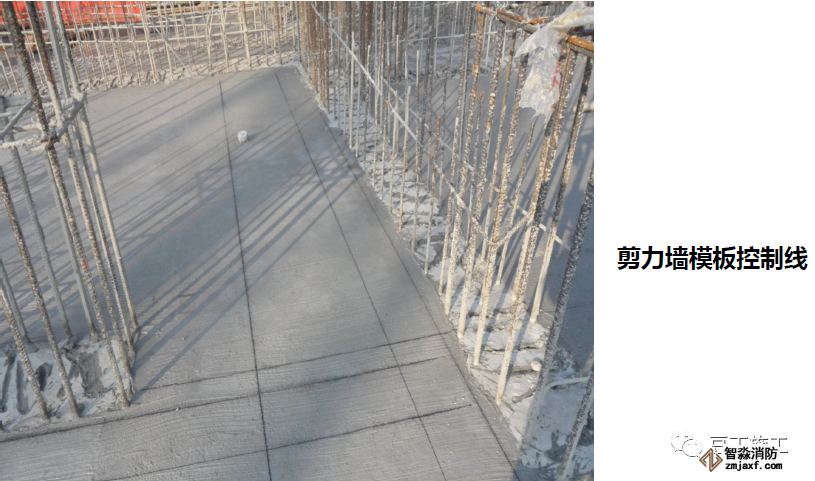

第一节 墙柱模板:放线

1、由专业测量员测放控制线,并经相关人员复核。
2、根据控制线放出200mm模板控制线。
3、最后放出模板定位线。
4、离转角100mm弹大角垂直控制线。

第一节 墙柱模板:墙模板加固

墙模板加固通用要求:
1、严格按照施工方案安装 穿墙螺杆。
2、螺杆直径Ф 14,并采用 配套的螺帽和“山”型卡。
3、模板拼缝处要贴海绵条 并用木方压实,木方间距 200mm并符合方案要求。
4、螺杆排数一般设置:层 高2.8-3.2m设6排;层高 3.2-3.8m设7排;层高3.8-4.6m设9排;层高4.6-5.6m设10排。
5、离地200mm设置第一道 螺杆,离板底200mm设置一 道螺杆,下面三排要用螺帽。
6、为防止根部漏浆形成烂 根,采用砂浆将模板底部 进行封闭。

1)模板应在现场整体拼装后安装,模板应竖向拼缝,竖向接缝处必须设置背楞方木龙骨和撑筋。
2)水平模板接缝的上下两侧必须有撑筋。

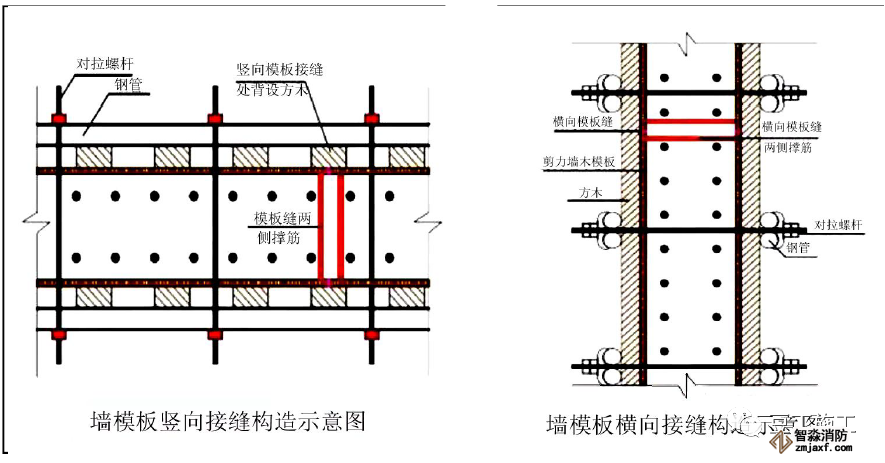

3)模板间拼缝间隙不大于2mm,拼缝处两块模板间的高低差不大于1mm。

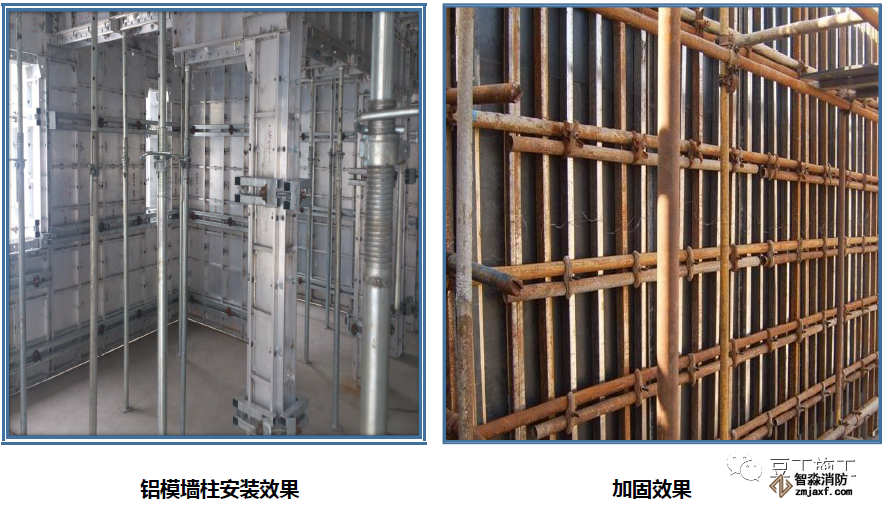

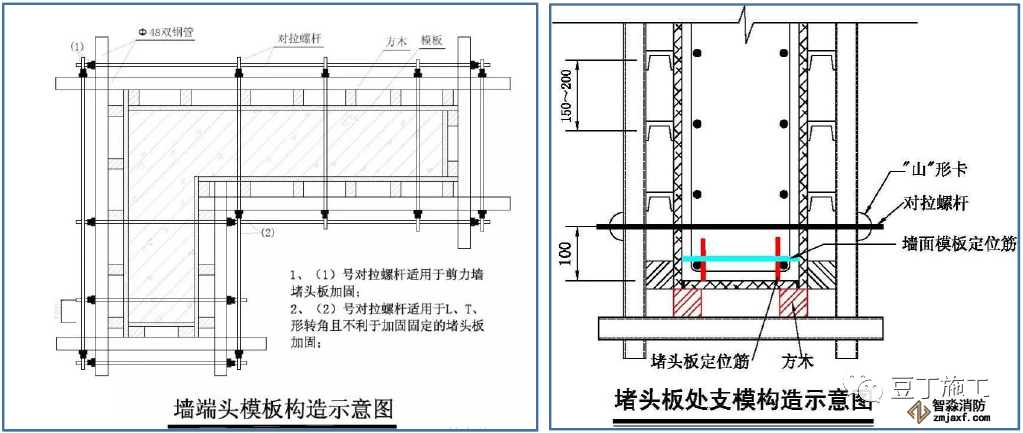

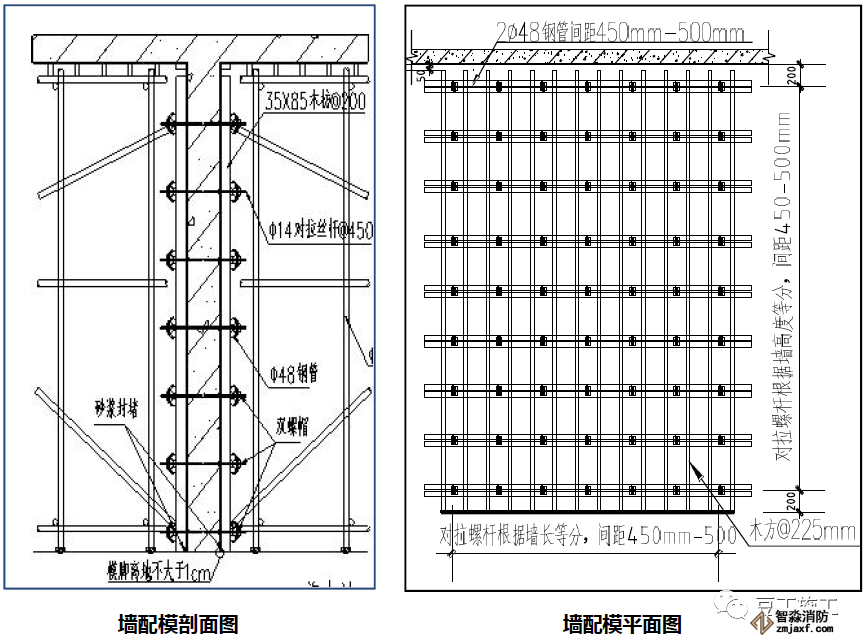

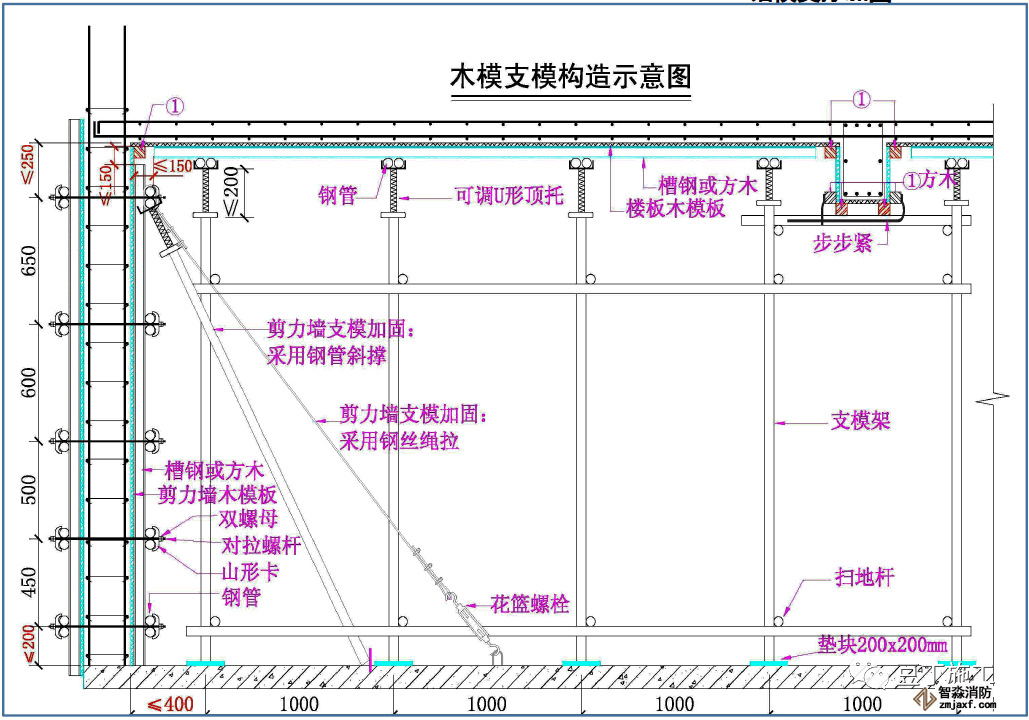

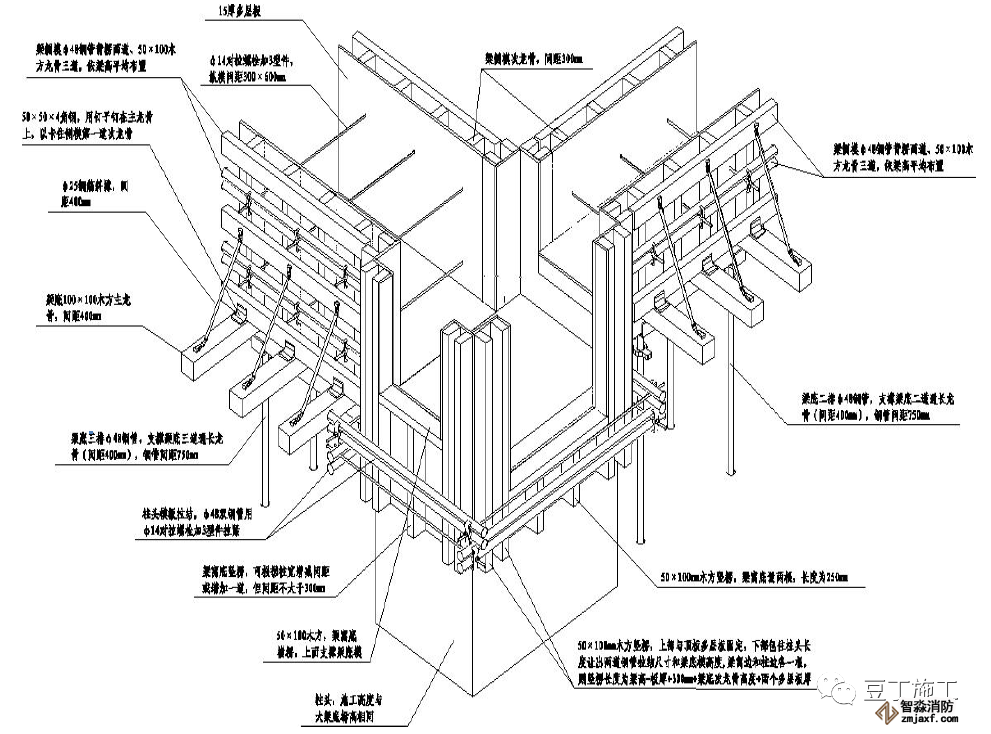

1、面板采用 15mm 厚、18mm 厚覆膜多层板,次龙骨采用 50×100 木方和 50×50方钢管组合使用,或采用 50×50 钢木龙骨,间距 150mm。主龙骨采用双 Ø48×3.6 钢管,纵向起步中距距地 150mm,顶部距板底 300mm,纵横间距 450~600mm。
2、水平加固螺杆间距不得大于500mm,最底下一道离地不得大于200mm,最上面一道离板底不得 大于250mm,层高3 米的标准层墙体应设置 6 道水平加固螺杆;对拉螺杆采用Ф14 螺杆,底下三道 加固箍应采用两个螺帽加固,防止螺帽因震动而松动。

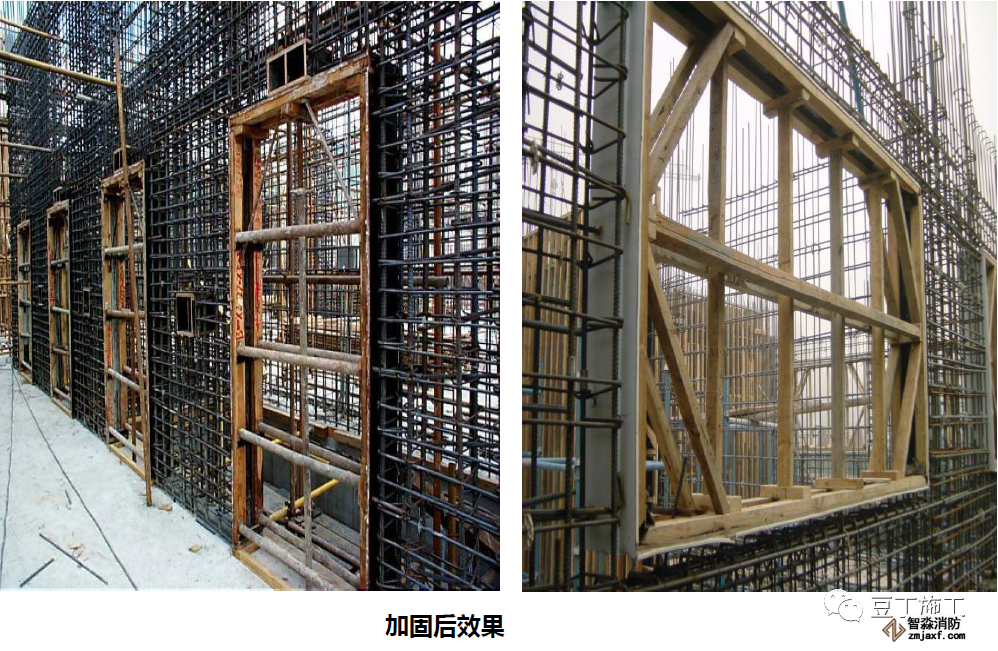

3、所有剪力墙应设置保证墙体垂直度的顶杆和拉索,防止在浇混凝土过程中产生墙体位移。
4、剪力墙在支模前应进行模板放样,模板按排版图进行集中配模,排版图中小张模板应设置在墙体端部。

第一节 墙柱模板:墙柱接茬

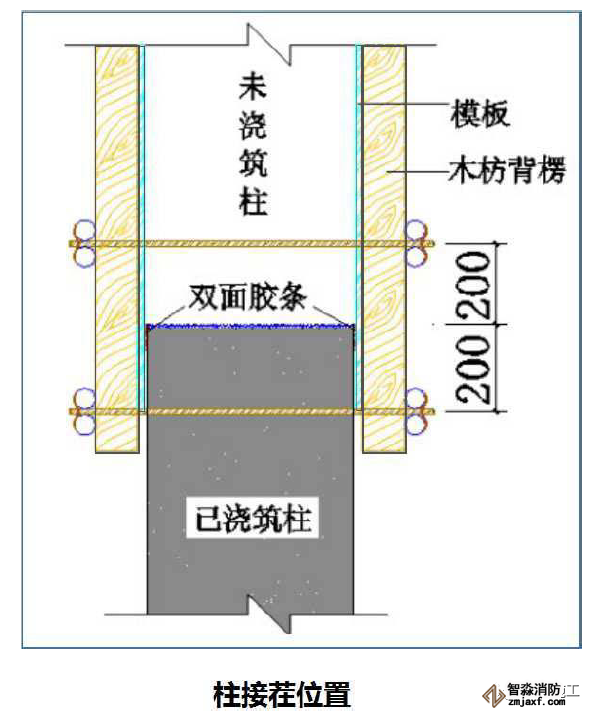

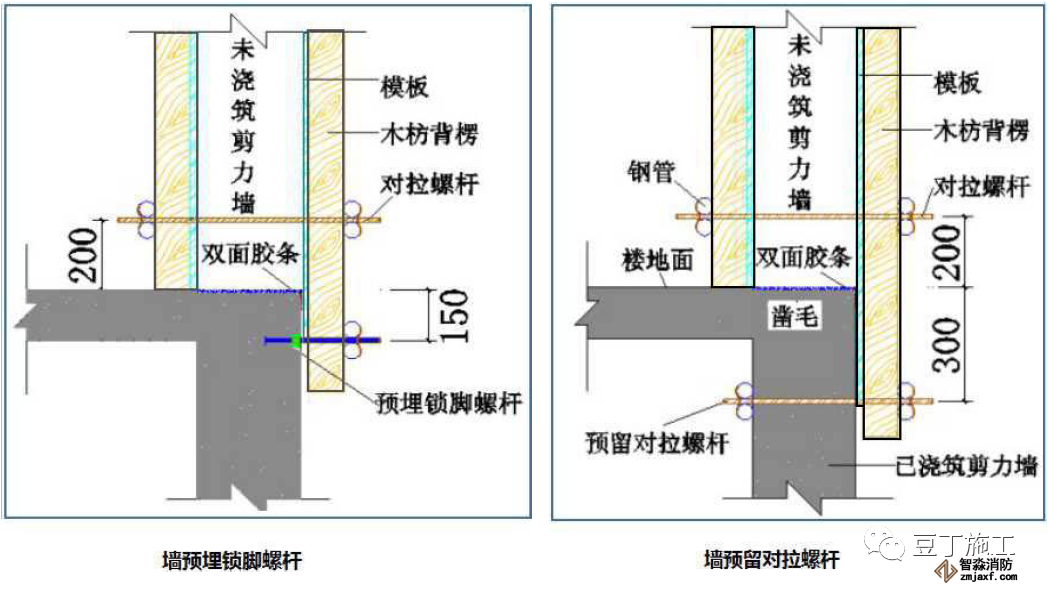

1、墙柱接茬位置模板应伸至接缝以下螺杆上,为防止漏浆,接缝位置采用双面胶条封堵,墙柱根部用10-20mm水泥砂浆封堵模板。

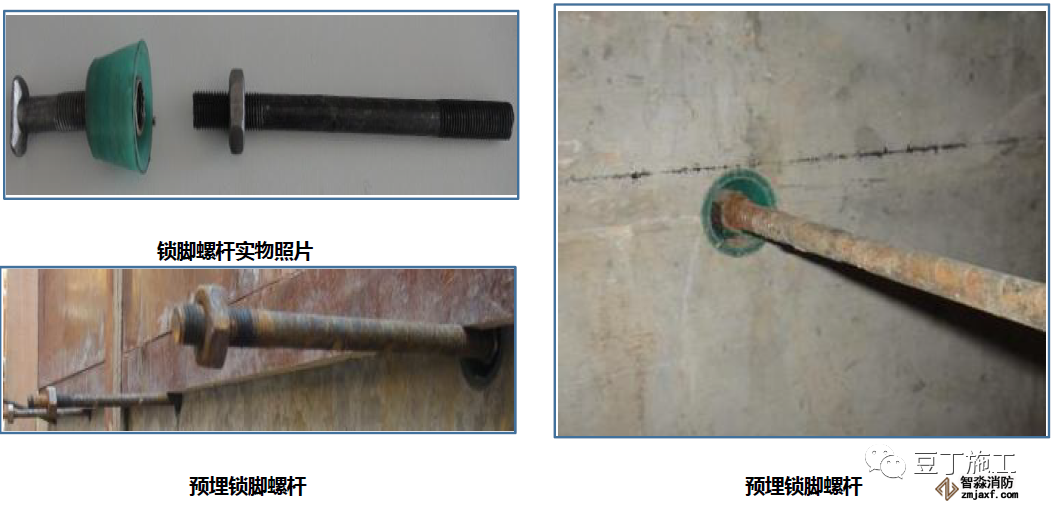

2、当采用预留对拉螺杆时,其距接缝位置300mm;当采用预埋锁脚螺杆时,其距接缝位置150mm。
3、两种方法螺杆水平间距均为500mm,或根据相应的专项施工方案。

第一节 墙柱模板:柱接茬、板面接缝

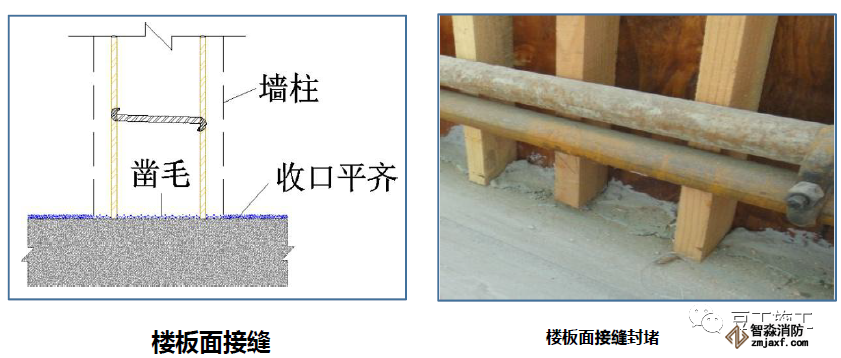

1、梁板楼面标高必须严格控制,其收口要平齐。
2、为保证梁板墙柱接茬密实,其接缝位置必须在浇筑混凝土 前凿毛。

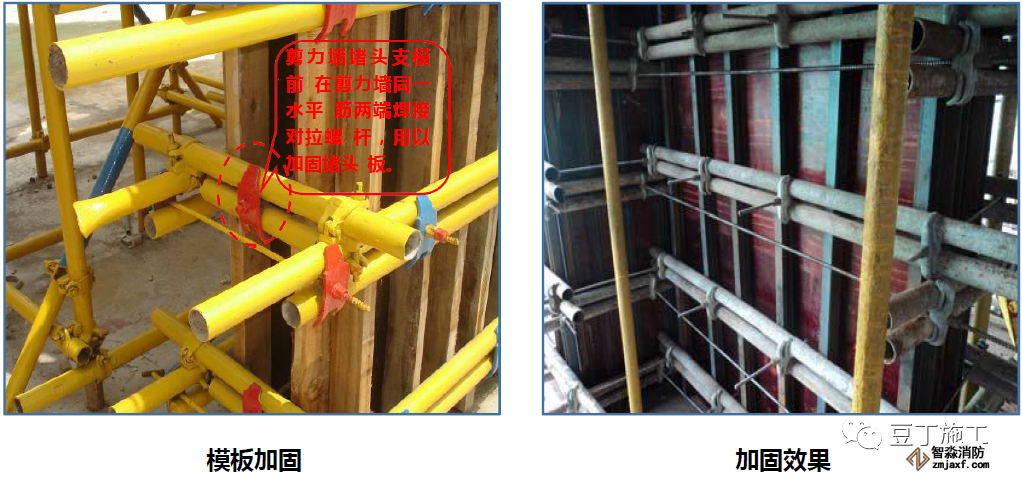

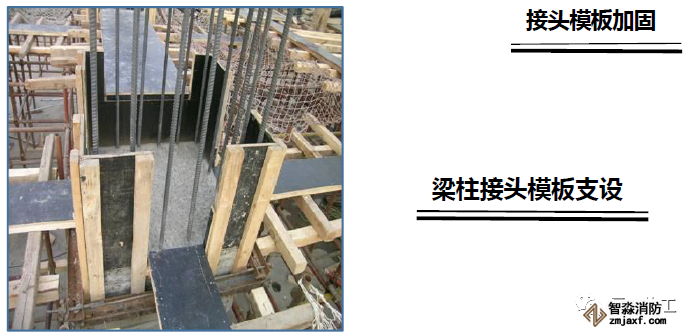

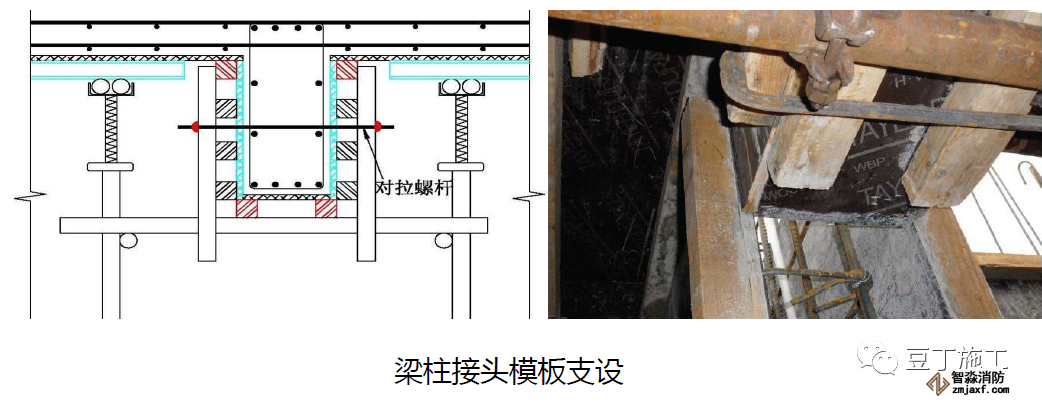

第三节 梁柱接头模板

1、采用多层板定型加工制作,严格控制加工尺 寸。
2、阴阳角模板制作加固同墙柱模板。

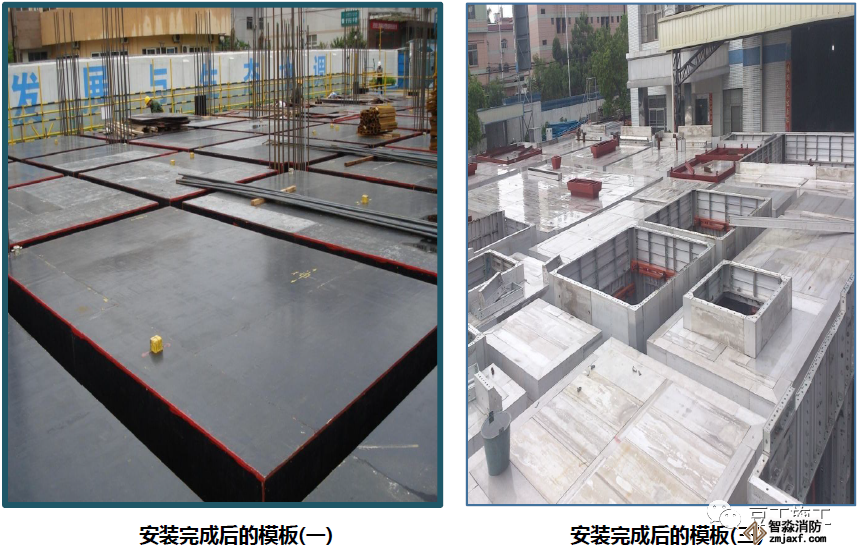

第二节 梁模板

梁模板加固通用要求:
1、严格按照施工方案:梁高超过600需增设穿梁螺杆,梁上下口侧边一律用通长平直方木收口。
2、模板拼缝处要贴海绵条并用木方压实。超过300宽截面的梁底需增设立杆。
3、根据构件截面尺寸进行模板设计,一般内楞采用木方,间距200mm并符合方案要求,外楞采用钢管,如采用钢管使用双钢管,穿梁螺杆紧固,螺杆直径Ф 14,并采用配套的螺帽和“山”型卡。

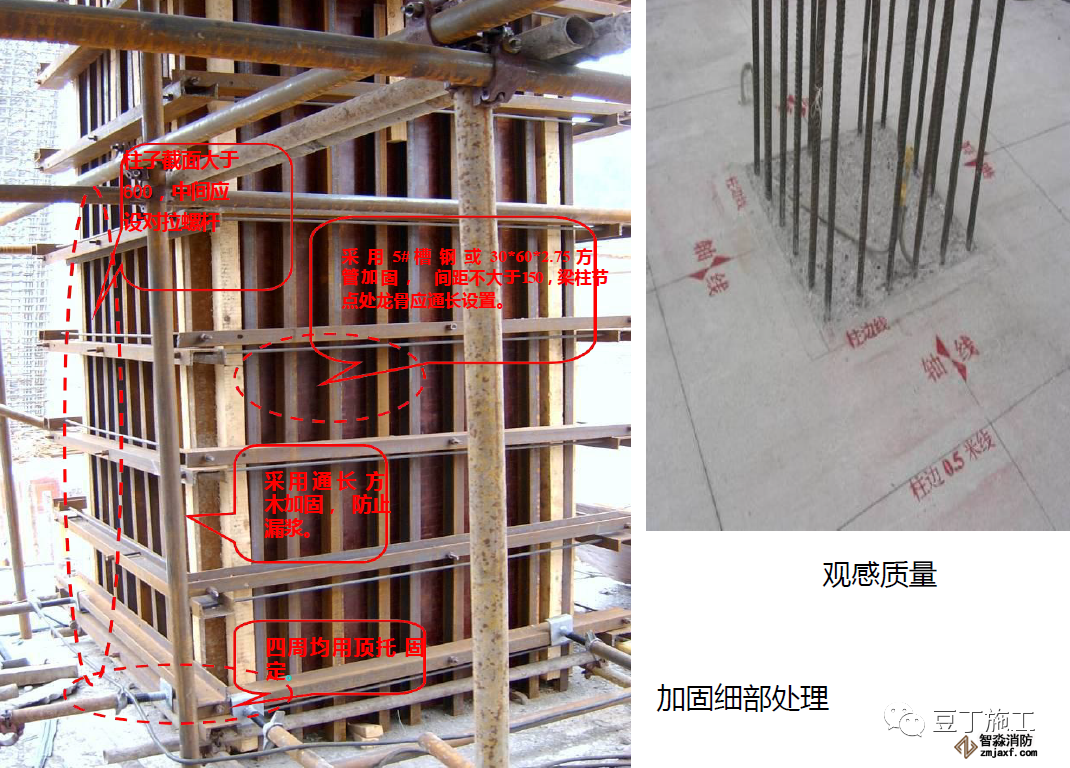

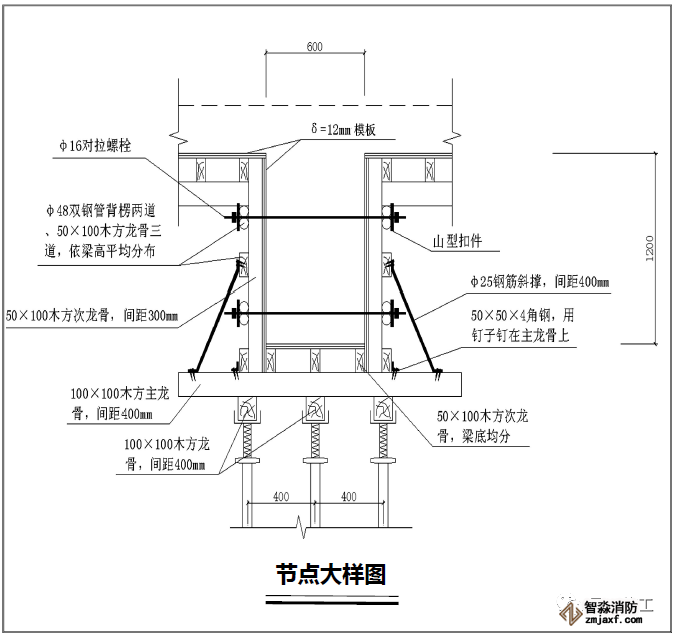

第三节 梁柱接头模板

1、同一作业面上所用的模板、木方必须保证厚度一致,高度小于600 的梁采用U型方木箍进行 加固固定,间距不得大于600,高度大于600 的梁中应按施工方案设穿对拉螺杆,防止出现胀模,梁两侧可采用扣件固定方木的形式固定。
2、长度大于4000 的梁应按1/1000—3/1000 进行起拱,梁底标高必须保证准确,梁底板铺设完 成后应进行标高复核

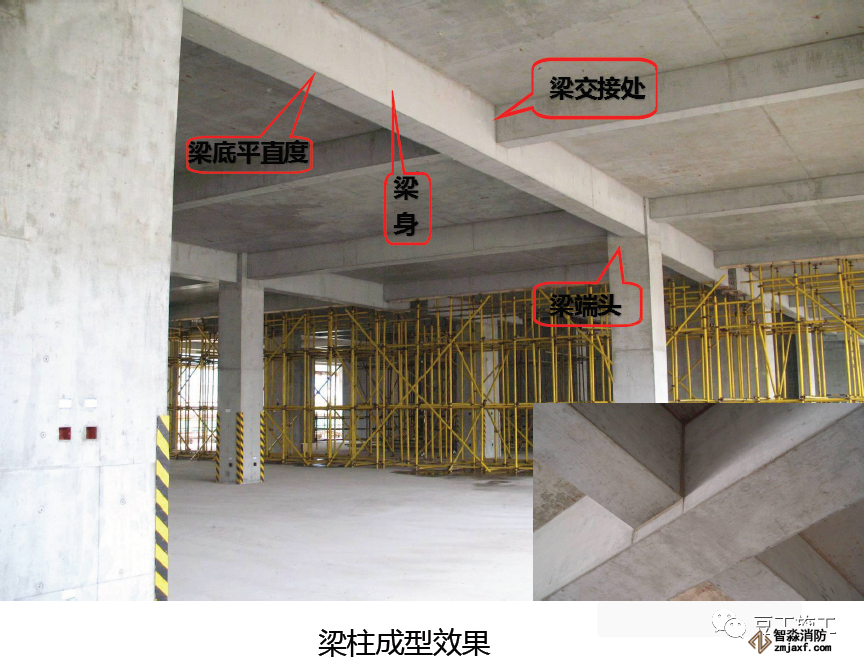

3、梁柱柱交接处,梁底模在墙堵头板上方,与堵头板内表面平齐,梁底方木距柱堵头不超过150, 防止梁端头出现下坠现象。

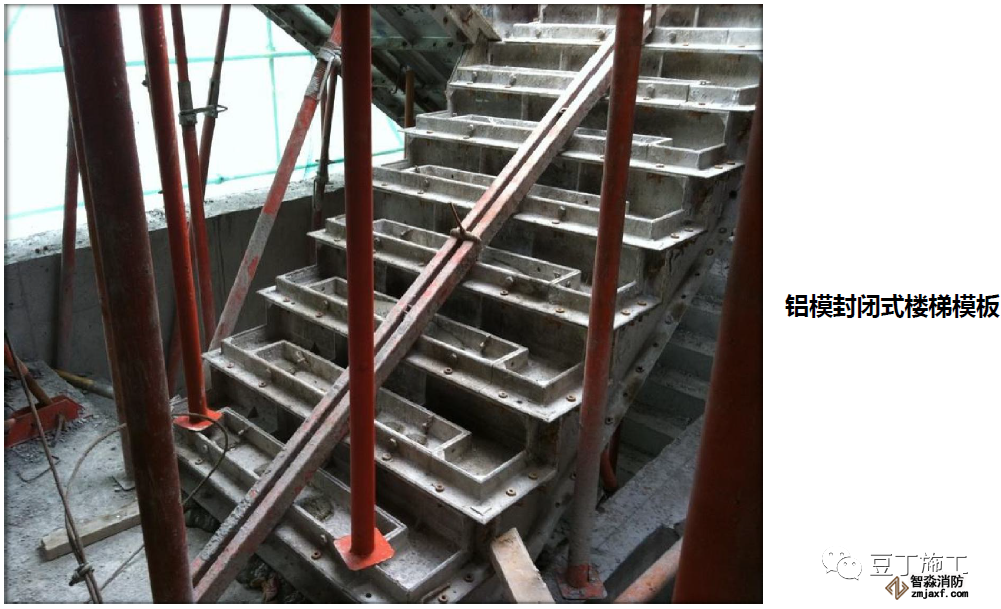

第四节 楼梯模板

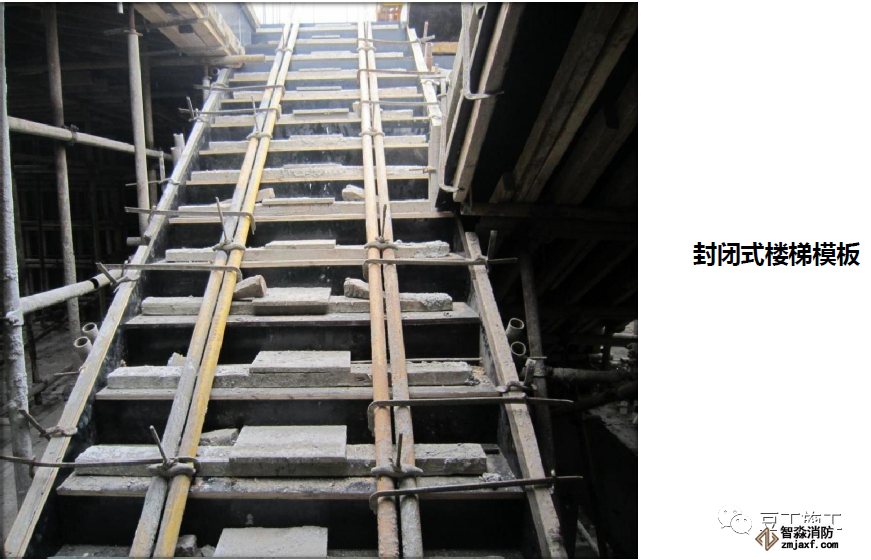

1、模板必须每层清理干净并刷脱模剂。
2、如果采用封闭式模板在楼梯梯段的中间部位预留孔洞,方便振捣混凝土,避免气泡存积。
3、模板拼装接缝需平整严密,以防止漏浆。
4、定位和固定木方不得少于两排。

第四节 楼梯模板--剪力墙模板加固

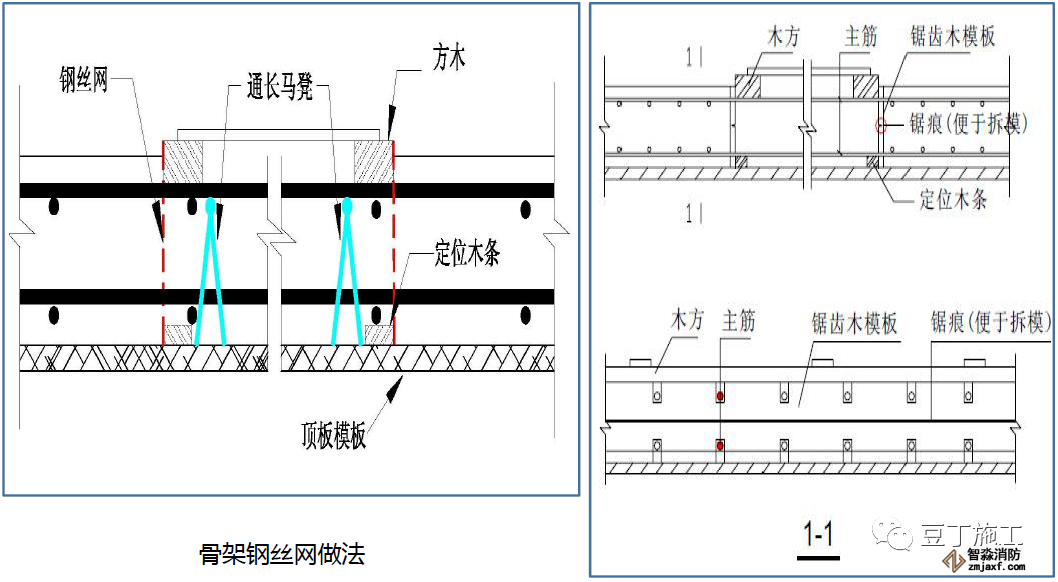

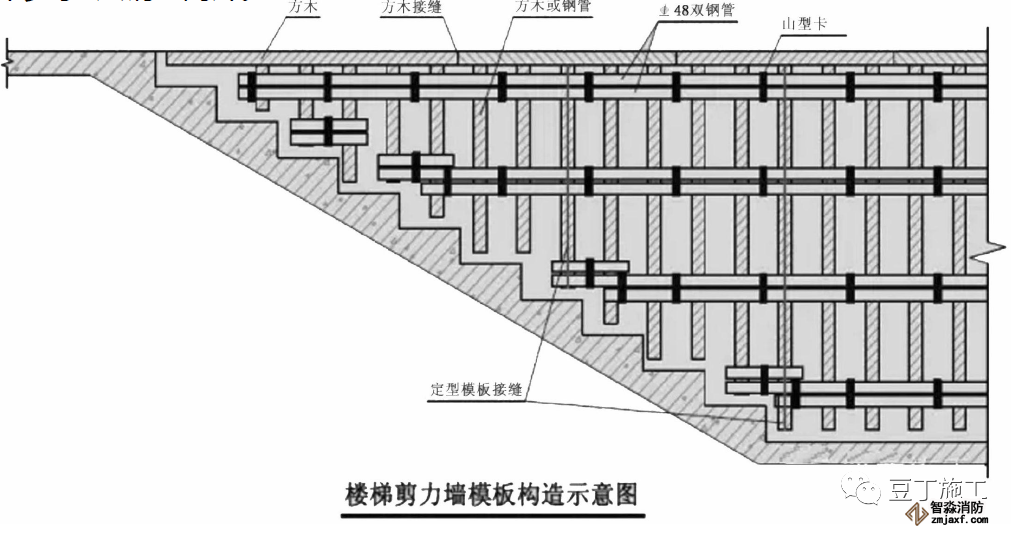

楼梯间楼梯段的剪力墙模板分3个区块的定型化模板进行拼装,上口采用通长方木进行连接,竖向方木下口距踏步面不大于5cm。剪力墙与踏步交接部位放置不少于2层钢丝网片。

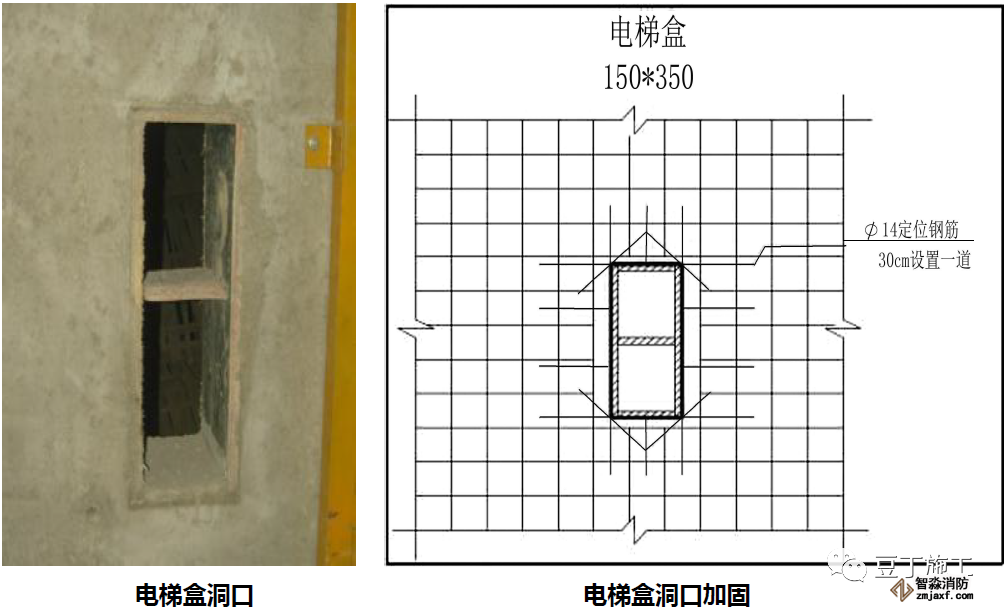

第五节 洞口模板

1、可采用定型钢制门窗洞口模板,可保证门、窗洞口 的位置及尺寸准确,模板可拼装、易拆除,刚度好、 支撑牢、不变形、不移位。

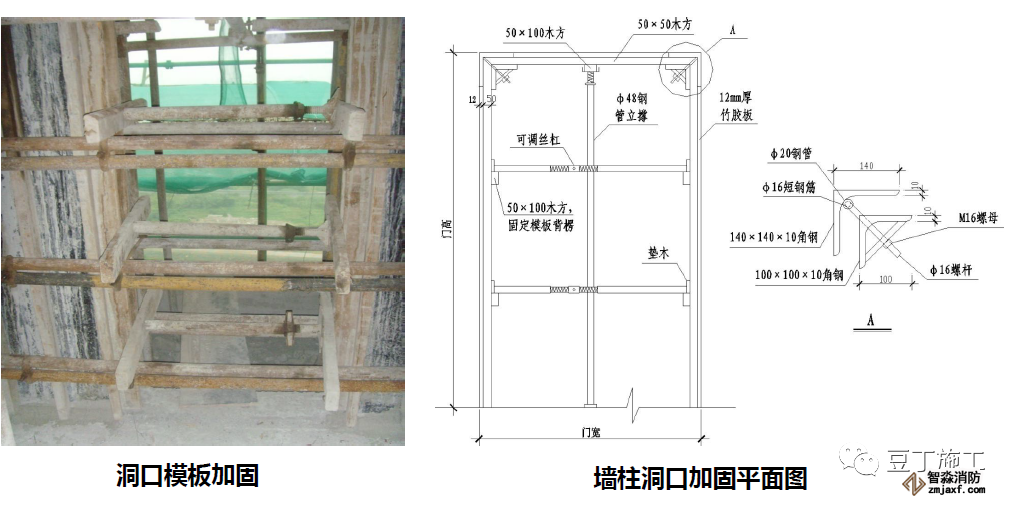

2、如采用木模,模板阴角处用L150×15×6的角钢与 木模固定,阳角处用L75×75×6的角钢与木模固定, 同时洞口模板内部加支撑。
3、注意洞口模板下要设排气孔,洞口模板侧面加贴海 绵条防止漏浆,浇筑混凝土时从窗两侧同时浇筑,避 免窗模偏位。

1、螺杆间距设置同模板加固相同。
2、水平钢管加固贯通洞口两侧。
3、对顶钢管采用可调顶托。

第六节 高低跨模板

1、卫生间等降板处,采用40×40mm角钢焊接成型模板,在板筋绑扎完成后安装固定。
2、高低跨吊模处,严禁使用砖块、木方穿底做临时支撑,应用砂浆垫块或者定型支撑加固以减小沉箱渗 漏隐患。

第六节 高低跨模板--降板部位梁侧模

1、卫生间等降板处,采用40×40mm角钢焊接成型模板,在板筋绑扎完成后安装固定。
2、高低跨吊模处,严禁使用砖块、木方穿底做临时支撑,应用砂浆垫块或者定型支撑加固以减小沉箱渗漏隐患。

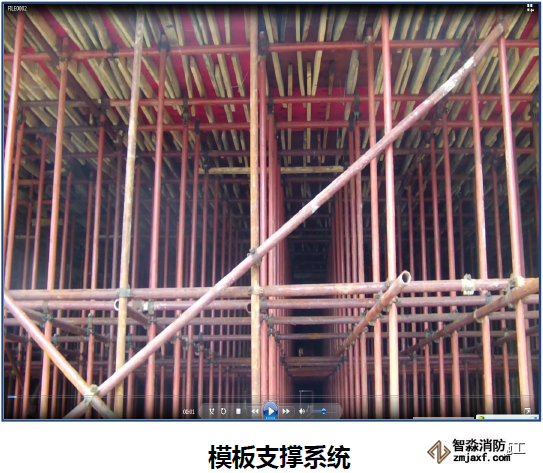

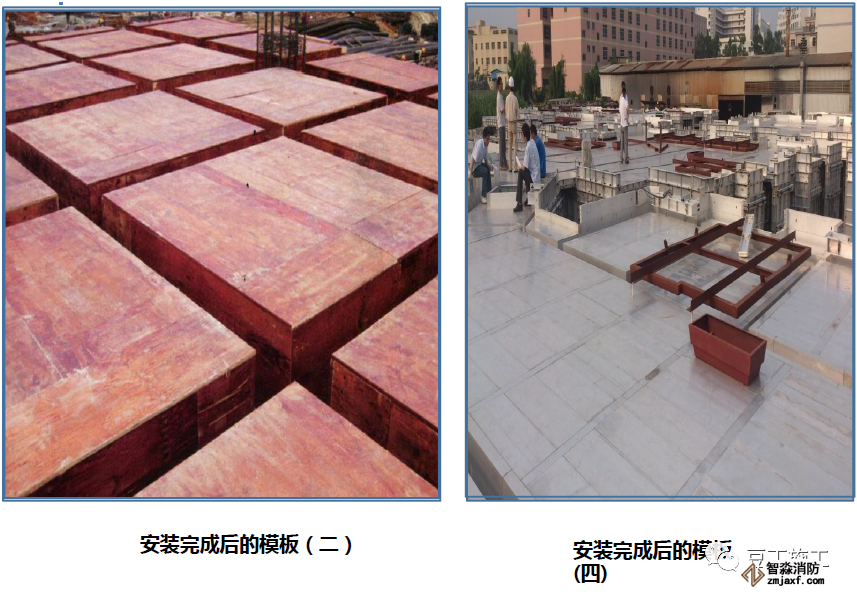

第七节 模板支撑系统

1、严格按照施工方案搭设,立杆间距、水平杆步距、扫地杆和 剪刀撑、可调顶撑等均满足规范和方案要求。

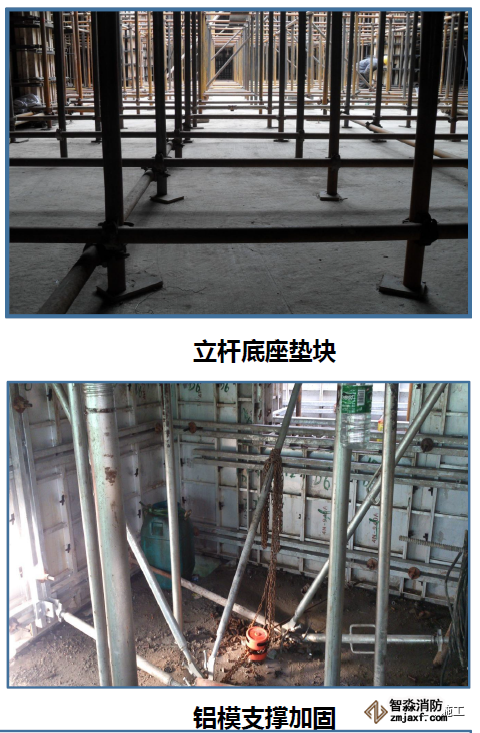

2、在支承立杆底部加设满足承载力要求的垫块或者通长方条型钢。

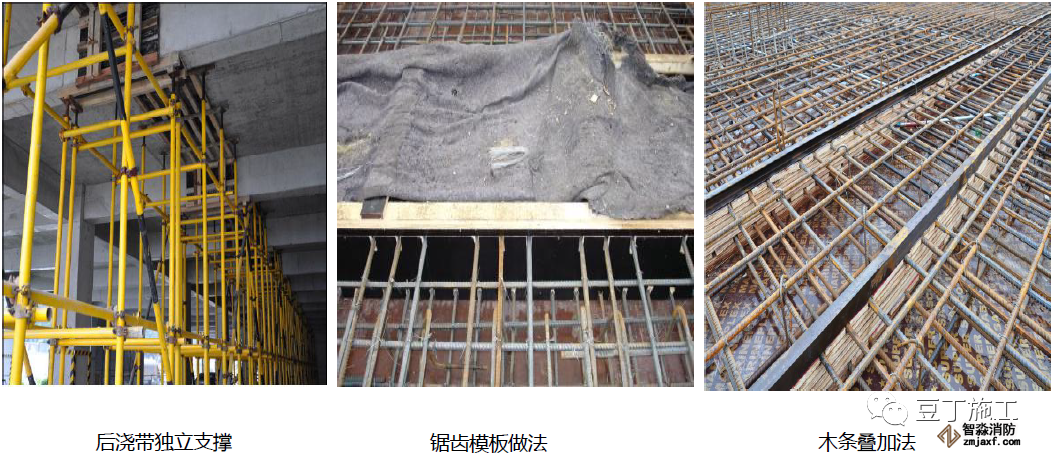

第八节 后浇带模板安装和支撑

1、梁板后浇带采用独立的支撑体系,与主体架体一起搭设,主体模板拆除时后浇带部分架体不拆,模板就不受影响,从而保证后浇带两侧沉降一致,后浇带浇筑后无错台、下沉、漏浆现象;
2、支模架搭设同梁板支模架搭设。
3、后浇带楼板、梁侧面支模断面必须垂直,严禁留成斜坡状。梁、板钢筋上、下面保护层的厚度必须按要求作准,钢筋间距严格控制好尺寸。堵缝用的木条尽量使用下角料,但必须符合尺寸。

第八节 模板支撑加固系统

1、梁板后浇带采用独立的支撑体系,与主体架体一起搭设,主体模板拆除时后浇带部分架体不拆,模板就不受影响,从而保证后浇带两侧沉降一致,后浇带浇筑后无错台、下沉、漏浆现象;
2、支模架搭设同梁板支模架搭设。
3、后浇带楼板、梁侧面支模断面必须垂直,严禁留成斜坡状。梁、板钢筋上、下面保护层的厚度必须按要求作准,钢筋间距严格控制好尺寸。堵缝用的木条尽量使用下角料,但必须符合尺寸。

第八节 质量检查

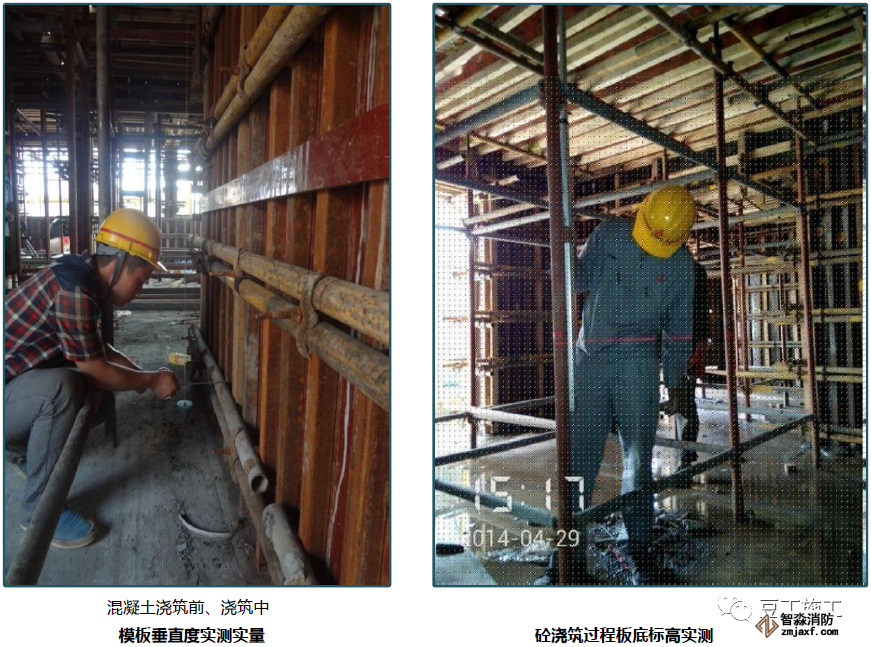

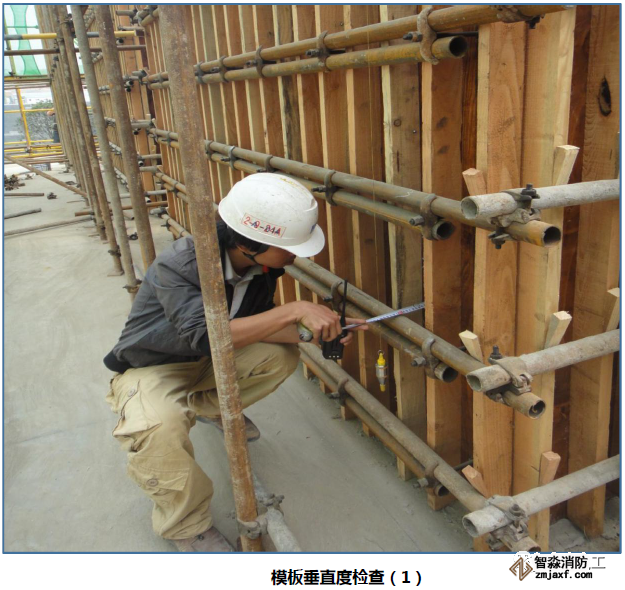

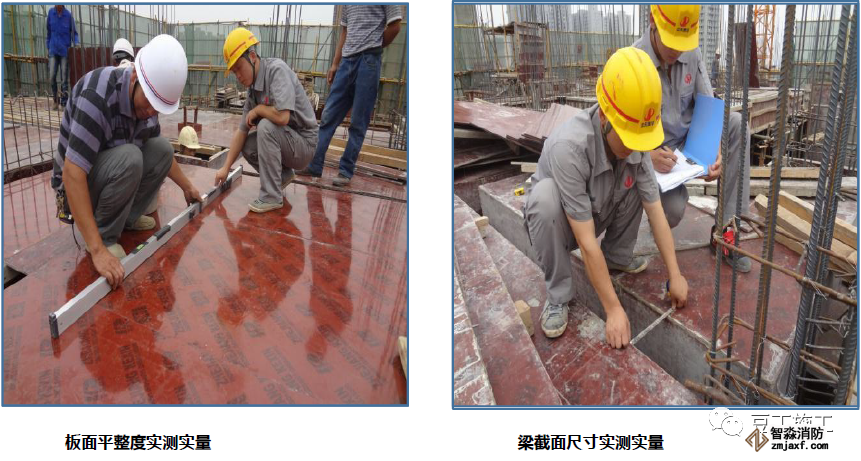

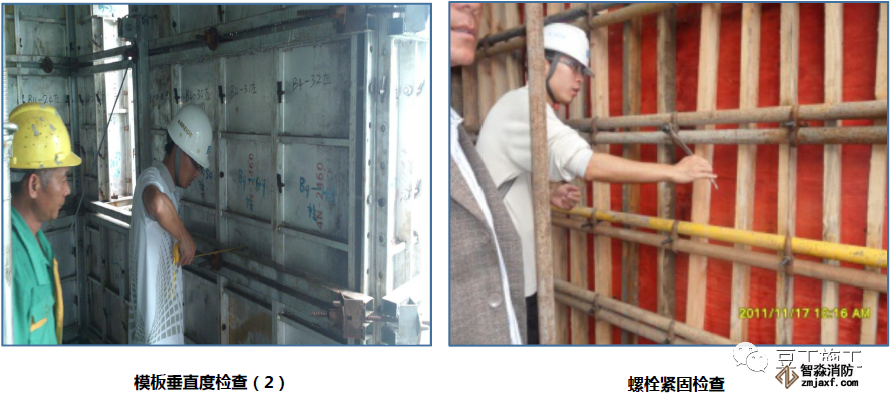

1、模板垂直度偏差应满足正8负5的要求,混凝土浇筑前、浇筑中、浇筑后需进行三同步校准。
2、螺杆位置及间距符合方案设计要求。
3、螺帽紧固力矩必须满足40-65N*m。

1、项目部建立木模板施工工序交接检,通过班组对各节点的自检及整改,项目部通过过程检查及完成后的交接检查验收,确保施工质量稳定性。

混凝土在浇筑过程中,应注意检查,若出现问题立即采取措施,可以 最大限度减小实测数据偏差

第九节 质量保障措施

1、模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水。

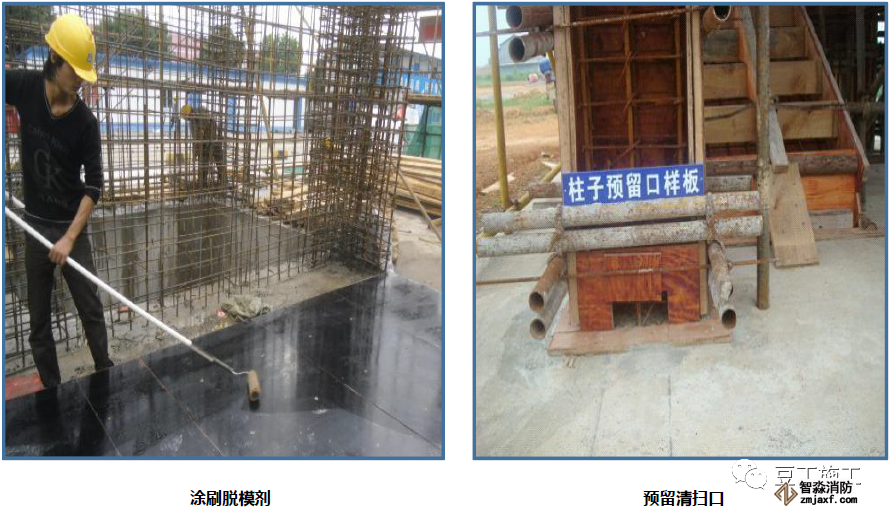

2、模板与混凝土的接触面应清理干净并涂刷隔离剂。
3、柱、墙模板底部设置清扫口,有利于清理柱内垃圾杂物,保证柱混凝土的浇捣质量。

第十节 模板成型质量

混凝土在浇筑过程中,应注意检查,若出现问题立即采取措施,可以最大限度减小实测数据偏差。

江苏苏州智淼消防安装工程公司主营:北京消防施工安装,消防工程设计,消防维修改造,消防设备检测,消防验收代办,消防维修保养,探测器清洗,消防检测设备,智慧消防物联网,消防设备销售安装及调试为一体的正规化消防企业。消防改造网址:http://www.zmjaxf.com/服务热线:4006-598-119

联系我们
Contact
联系我们
我们很想听到您的声音

400电话:4006-598-119

联系电话:0512-52847706

公司传真:0512-52847706

手机号码:18911702770

客服QQ:1334605518

Email:1334605518@qq.com

地址:江苏省苏州市常熟市黄河路275号城市之星119室

专业提供消防工程施工整体解决方案

全国服务热线:18910580194

立即预约

ABOUT US

关于我们

智淼消防工程技术有限公司

       智淼君安(江苏)消防工程技术有限公司,是一家专业从事消防工程设计、消防弱电施工、消防改造、报建、消防维修维保、消防检测的消防企业;销售火灾自动报警系统各种品牌、了解详情+
智淼消防工程技术有限公司
专业的技术·全新的施工安装服务,咨询热线:18910580194
智淼君安(江苏)消防工程技术有限公司

智淼君安(江苏)消防工程技术有限公司主要业务有火灾报警系统的销售、设计、安装、消防维修及消防工程改造,消防施工,消防工程改造,消防维保,一二级消防检测设备,探测器清洗,消防检测,气体灭火系统安装,电气火灾系统施工安装,消防喷淋水系统安装,防火门系统施工安装等...

+MORE

消防改造Installation and commissioning 消防维修Inspection and maintenance

工程质监站科长的贪腐之路,工程人看完感觉熟头熟路了
工程质监站科长的贪腐之路,工程人看完感觉熟头熟路了

工程质监站科长的贪腐之路,工程人看完感觉熟头熟路了案例蒋庆树,男,1968年5月生,曾任绵阳市建设工程质量监督站工程师、科长等职。2022年4月,接受绵阳市纪委监委驻市委政法委纪检监察组纪律审查和北川县监委监察调查。2022年9月,蒋庆树因严重违反党的纪律并构成职务违法,被开除党籍和公职;其涉嫌受贿犯罪和巨额财产来 [详情]

服务支持Support

消防工程

MORE+ 工程问题/ FAQ

设计单位:没错,按规范要求消火栓按钮应安装在消火栓箱内,但关我什么事?
设计单位:没错,按规范要求消火栓按钮应安装在消火栓箱内,但关我什么事?按照《火灾自动报警系统施工及验收标准》GB50166-2019 第3.3.16条第1款有关规定 消火栓按钮应设置在消火栓箱内。在某个工程建设中,消火栓按钮并没有安装在消火栓箱内,而是像以往一样安装在消火栓箱旁边,在消防验收时被消防技术服务机构提了这个问...
建设工程消防验收备案如何抽签?不同场所抽中几率如何?
建设工程消防验收备案如何抽签?不同场所抽中几率如何?建设单位抽签:为保证公正性,系统中抽签环节设定为由建设单位自行抽签。消防验收备案项目大厅受理后,系统会自动发送短信通知建设单位进行抽签的,抽中的项目会接着进入下一个科室负责人分发环节;没有抽中的项目直接进入签收环节。步骤如下:1、建设单位登录系统在待...
洗衣机故障引发火灾,消防控制室值班员竟成“帮凶”?
洗衣机故障引发火灾,消防控制室值班员竟成“帮凶”? 3月23日晚,房山区一小区居民家中发生火灾,火灾原因初步认定为洗衣机电器故障所致。房山区消防救援支队在调查过程中发现,小区消防控制室值班人员王某对中控主机报警进行消音后,未及时拨打119报警,未启动灭火疏散预案,延误灭火救援和人员疏散。此...
住建部:56条消防突出问题的咨询回复合集
住建部:56条消防突出问题的咨询回复合集 消防系统是为人员火灾预警、逃生疏散、救活灭火的系统,广泛应用在大型医院、商业综合体、学校、酒店、交通枢纽等公共人员密集场所,最大限度地减少人员伤亡和财产损失。今天小火猫就为大家归纳汇总住建部56条消防突出问题的咨询回复。01一、1、住宅小区地...
灭火器出厂三年要检修?看看消防官方怎么回应
灭火器出厂三年要检修?看看消防官方怎么回应灭火器是处置初期火灾时最有效的消防器材,今年3月15日,中国消费品质量安全促进会发布了团体标准《灭火器产品维修、更换及售后服务》,其中对灭火器维修明确了“灭火器自出厂之日起,使用期限满3年应进行首次维修,当使用环境、防护要求等发生变化时,首次维修时间应适当提前”...
